13mm混合型塑胶跑道

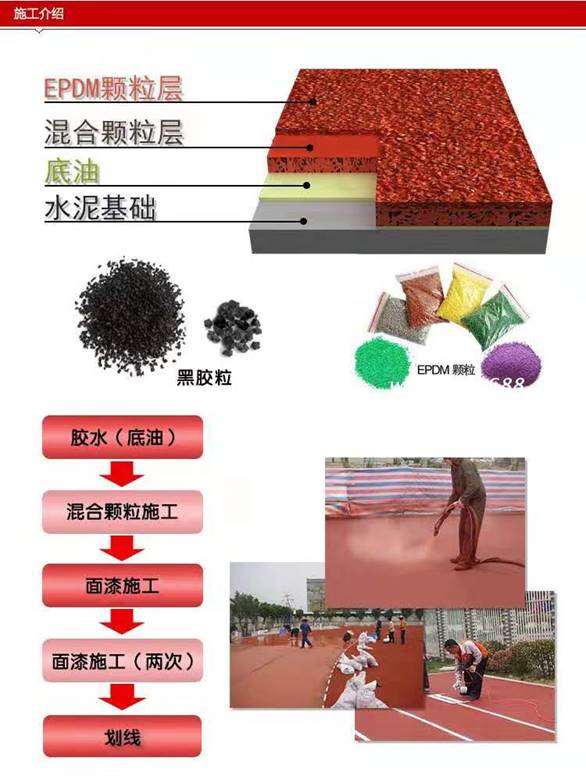

13mm混合型塑胶跑道施工步骤:

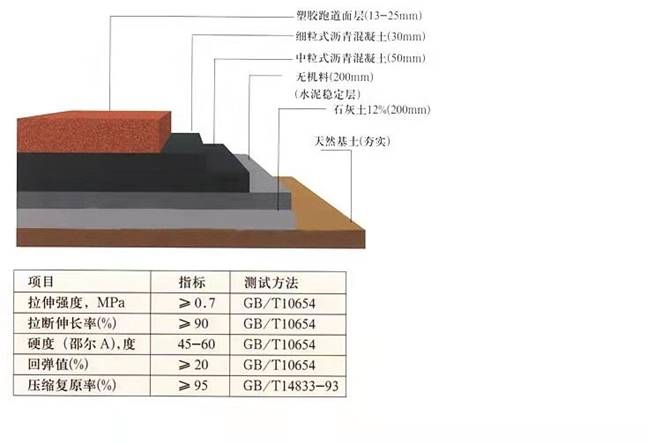

第一步、混凝土基础:先检查基础的平整度、地面强度、含水量;若地面达不到施工标准则先进行基础面层打磨处理,再滚涂双组份防水底胶(防水底胶甲组与防水底胶乙组按1:1配比,开桶之后2小时之内使用完毕)。沥青基础:填补乳液(0.3千克/㎡)、石英砂、水泥按1:2:2进行封底。
第二步、用拉耙或刮耙(弹性料用量6.5kg/㎡+1-3EPDM颗粒3kg/㎡,加入0.5-1‰催干剂)进行找平。(不需加水)
第三步、弹性层施工完工后检查积水,适当修整场地的平整度。
第四步、加强层,用刮耙(弹性料用量1.5kg/㎡,加入0.5-1‰催干剂)进行找平。
第五步、喷面胶(1:2)与(1-3㎜)彩色EPDM颗粒按1.2︰1正反方向各喷一遍。
第六步、场地定位、划线。

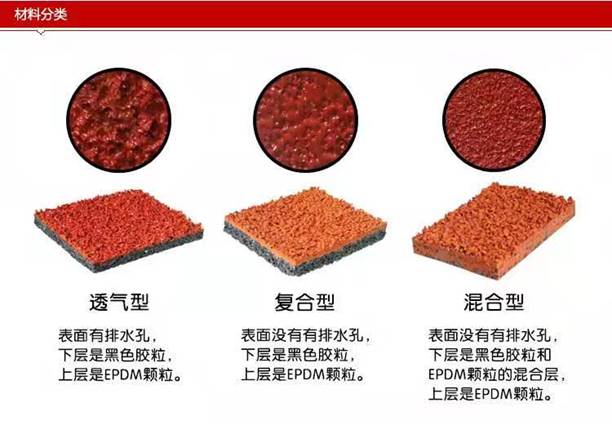

产品参数说明:
